除了HPE之外,还有谁愿意帮劳伦斯伯克利国家实验室打造下一代NERSC-10超级计算机,还有橡树岭国家实验室的未来OLCF-6超算系统?好的,微软举手了,还有亚马逊云科技。收到,还有没有其他感兴趣的?
没错,现在情况大概就是这样。
劳伦斯伯克利国家实验室已经于9月15日就当前Perlmutter系统提出了技术升级邀约,橡树岭国家实验室也紧随其后,于9月27日就Frontier系统开放了技术升级招标。面对两项需求,我们不禁好奇,美国能源部下属的这些国家实验室在采购下一代超级计算机时,具体有哪些选项可以考量?
英特尔已经不愿承包超级计算机业务,公司CEO Pat Gelsinger也清醒过来,不再讨论在2027年之前实现Zettascale(即1000百亿亿次)算力的计划。两年之前,Gelsinger曾经对此信誓旦旦,但我们在计算之后发现,哪怕英特尔在2021年至2027年间每年都能把CPU和GPU性能提高一倍,也仍然需要11.6万个节点加772兆瓦的能耗才能实现Zettascale。问题是这可能吗?明显不可能。
在经历之前大型计算系统项目亏损之后,IBM也退出了这部分承包市场,开始专注冲击以AI推理为核心的HPC工作负载。几年之前,英伟达和Mellanox曾与IBM合作开发过百亿亿次系统,成果如今就坐落在劳伦斯利弗莫尔和橡树岭国家实验室当中。但在此之后,英伟达发现AI训练才是最来钱的道儿,所以不再像2008年到2012年那样关注HPC模拟和建模。时至今日,哪怕英伟达的HPC业务规模再翻一番,小小的数字在如今生成式AI业务的爆发式增长当中,也只能作为可被舍去的小数点后部分。
Atos或者富士通也不可能向美国政府实验室出售产品。戴尔倒是可以,但Michael Dell本人并不喜欢赔钱赚吆喝,所以帮得克萨斯大学搞的高性能计算项目已经足够彰显其爱国情怀,再多投入实无必要。
那市场上还有谁?没错,基本就是三大云巨头——微软、AWS和谷歌了。而根据最近的相关报道,他们也分别有着自己的问题。最大的问题就是这帮云服务商必须拿恐怖的设施规模吸引受众,但客户实际用得上的资源却非常有限。无限容量、易于切换这些东西看似简单,可在公有云端跟在国家级超级计算中心内的实现根本就不是一回事。后者需要把数千万个并发核心连接起来以完成工作,同时辅以高带宽、低延迟的网络互连。与之相比,众多小体量租户各自使用有限资源的公有云业务简直就像过家家。

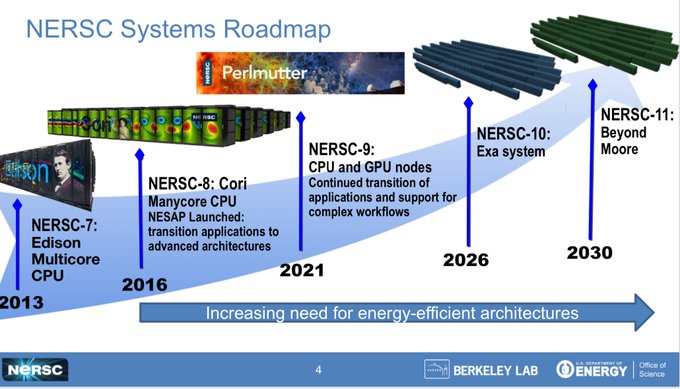

劳伦斯伯克利国家实验室、特别是旗下的国家能源研究科学计算中心,早在今年4月就要求各供应商提供NERSC-10超算的设计方案。下面来看技术文件中提出的开发路线图:
请注意,技术征求意见书跟真正的征求意见书不太一样,前者更多是种预览草案,希望初步定下盈亏基调来吸引更多厂商的参与。NERSC-10的正式征求意见书将于2024年2月5日发布,经过一段时间的质询后最终在3月8日截止。早期访问机器必须在2025年内交付,NERSC-10系统本体则须在2026年下半年交付,系统验收(暨主承包商收款时间)预定在2027年之内。
与之对应,技术征求意见书则像是份长长的特性加功能清单,具体内容并不要求太过精确,因为劳伦斯伯克利实验室也希望能对开放架构、复杂HPC和AI工作流程,以及各因素之间的相互匹配持开放态度。该实验室先进技术小组负责人兼NERSC机器架构师Nick Wright在最近的HPC用户论坛会议上发表演讲,表示HPC技术、行业乃至整个社区都处于发展拐点,而核心影响因素一是摩尔定律的终结、二是AI技术的崛起。
NERSC-10的目标就是在HPC工作负载之上提供至少10倍于当前Perlmutter的性能。劳伦斯伯克利实验室拥有一整套量子色动力学、材料、分子动力学、深度学习、基因组学和宇宙学应用程序,能够准确衡量性能提升是否达到10倍。从其中的表述来看,只要最终大规模并行计算阵列能够提供比CPU-GPU混合架构更好的算力和每瓦性能,那么所有国家实验室都会快速跟进、采购相关设备来构建自己的数据中心。这样的潜在收益,当然会令更多技术大厂为之心动。
四年之前,Hyperion曾表示NERSC-10的峰值性能将在8到12百亿亿次之间,而Frontier的峰值性能预计将在1.5到3百亿亿次之间。至于劳伦斯利弗莫尔的El Capitan,最终成绩约在4到5百亿亿次左右。但NERSC-10的征求意见书不会公布峰值失败率,所以我们无法判断以上预测跟现实有多大出入。Wright还补充称,劳伦斯伯克利实验室也在努力扩大供应商群体,包括那些之前没有就能源部征求意见书做出响应的供应商。
遗憾的是,NERSC-10目前的技术征求意见文件缺乏细节,唯一确定的就是拟议系统最大功耗不可超过20兆瓦,且最大占地面积不可超过4784平方英尺。此外,NERSC也对能源效率非常重视,考虑到狭小空间内极高的发热密度,相关设备必然需要采用水冷(与Perlmutter一样)。
橡树岭国家实验室坐落于伯克利大学正东偏南约2466英里外的田纳西州荒山当中。在这里,OLCF-6系统的技术征求意见书也已出炉,向HPE及其他有意参与的竞争对手提出了挑战。

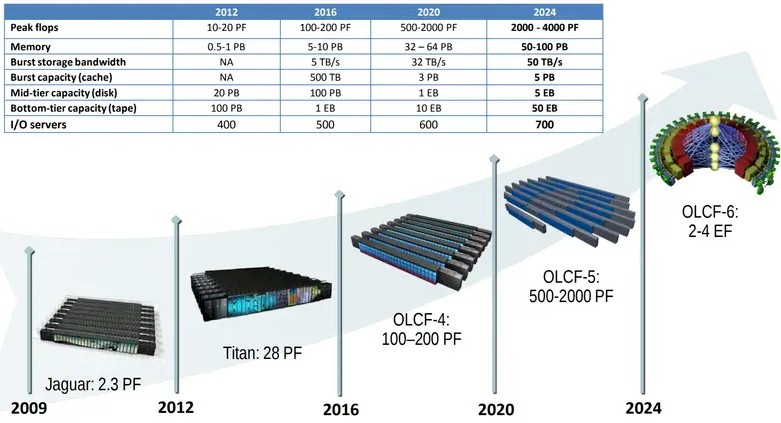

下图所示为2019年时公布的旧路线图,点明了Frontier及其后续系统的发展方向:
“Summit”OLCF-4机器已经成功达成了性能目标上限,而Frontier OLCF-5机器只能说是几乎接近上限。如果把系统的实际发布时间均取中间值,则OLCF-4和OLCF-5相当于分别在2018年和2022年交付,OLCF-6则预计在2027年。但实际上“Jaguar”系统是在2009年交付的,“Titan”系统则是2012年,所以猜测这里标出的时间其实就是相应超算系统的实际发布时间。
这也不要紧,毕竟每家厂商的HPC路线图都有延后。预计未来十年在摩尔定律走入困境的大背景之下,技术承诺无法实现将成为一种常态。
无论如何,当时的路线图预计OLCF-6的峰值性能应该是在2到4百亿亿次,最乐观的估计就是在4百亿亿次。而根据目前的技术征求意见文件来看,Frontier将于2028年迎来其生命周期终点,就是说在此之前(也就是2027年),OLCF-6必须准备就位。橡树岭实验室愿意接受Frontier升级、全新系统设计以及其他场外系统投标——我们认为,最后一点就是在向超大规模基础设施运营商和云服务商伸出橄榄枝。橡树岭还对并行文件系统和AI优化型存储系统敞开了怀抱(指向的应该是DataDirect Networks和Vast Data)。
对了,顺带一提,如果Frontier的继任者没有部署在田纳西州,则中标方还须缴纳9.75%的销售税。这就是美国东部诺克斯维尔数据中心专区的规矩……
无论后续机型是什么,它都必须匹配橡树岭数据中心4300平方英尺的物理面积,且不可超过30兆瓦的功耗上限。目前还未公布应用性能目标,但OLCF-6基准测试套件中的应用程序列表(包括LAMMPS、M-PSNDS、MILC、QMCPACK、SPATTER、FORGE 和 Workflow)已经涵盖各类HPC模拟和AI训练方面的NERSC-10基准套件。
很难想象,除了HPE之外还有谁会愿意参与这场竞标,但政府项目要求至少要有两家参与竞标的厂商。如果实在没有,可能就得生生“创造”一个。
真正的拐点和由此引发的问题在于,专门设计本地系统的HPE到底能不能在这两笔交易中击败微软或AWS。云服务商必然采用跟传统云业务截然不同的方法——更多类似于托管业务,借此在HPC和AI工作负载上提供更好的性能。而即便如此,恐怕也只有他们才参与竞标的能力、完成工作的资金储备、以及冲击百亿亿次的实力。
唯一的问题就是,他们肯定不会像之前的SGI、IBM、英特尔和HPE那样接受更低的构建成本。这才是真正的难题所在,毕竟如今的AMD已经不会再像Frontier和El Capitan项目那样用CPU和GPU项目从美国政府手中换取特殊利益。美国政府当然可以用免于起诉和允许垄断等特权换取廉价的HPC/AI超级计算机,但至少我们还没听说过如此大胆的交换条件,所以新一代超算的命运仍是个未定之数。
